«В целом весь отопительный сезон мы отработали без происшествий,– рассказывает главный инженер Мариинского филиала компании «СДС-Тепло» Денис Шубкин.–Все благодаря профессионализму наших сотрудников. Все мелкие неисправностиустранялись в штатном режиме, поэтому наши потребители их не почувствовали. 15 мая поставки тепла былиостановлены, но на этом наша работа не закончилась. Уже составлены графики для ремонтных бригад, которые будут вести подстройку оборудования, ревизию запорной арматуры, очистку барабанов, текущий ремонт топки и прочие наладочные работы. В прошлом году мы заменили практически половину основных механизмов нашей котельной, поэтому к следующему отопительному сезону готовы уже сегодня».
Модернизация котельной Мариинского филиала компании «СДС-Тепло» проходила в несколько этапов. Были введены в эксплуатацию три новых котлоагрегата с применением высокоэффективной технологии сжигания топлива. Все котлоагрегаты были переведены на сжигание угля в топках форсированного низкотемпературного кипящего слоя. Это позволило применять в качестве топлива низкокалорийный бурый уголь. При этом коэффициент полезного действия котлов значительно увеличился.

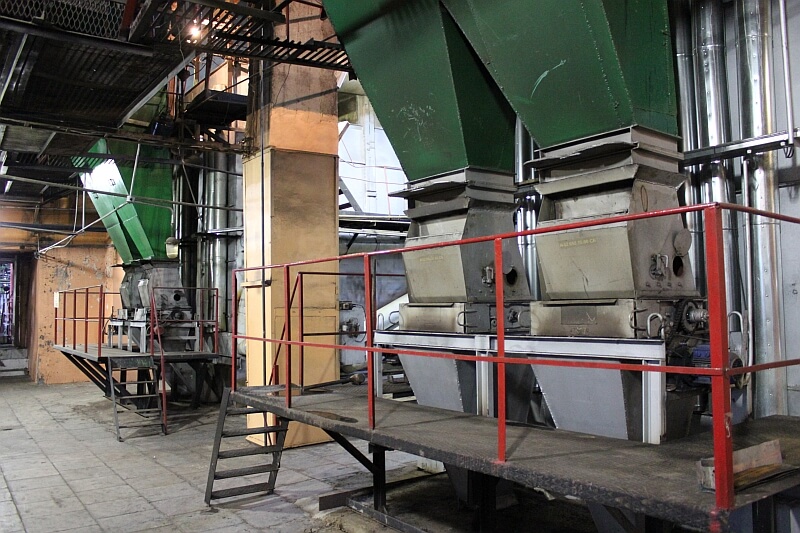

В рамках реконструкции топливного тракта смонтированы две новые дробилки, одна из которых – резервная. Их задача – обеспечивать подачу угля в котел в виде определенной фракции, что также увеличивает эффективность процесса сжигания.
Кроме этого, внедрен новый комплекс топливоподачи, а также запущены первый и второй пусковые комплексы тепловой магистрали города. По словам Дениса Николаевича, все это позволяет уделять больше внимания текущему мелкому ремонту.
«Впереди нас ждет очередной отопительный сезон и снабжение теплом всейсеверной части Мариинска, – говорит он. – Проект практически готов и будет полностью доработанв течение лета. Мы надеемся, что затраченные усилия не пропадут зря и позволят нам обеспечивать жителей нашего города качественным теплом еще эффективнее».
